2017年中國鐵路行業投資總額及運營里程預測
2016/12/7 10:25:15 來源:中國產業發展研究網 【字體:大 中 小】【收藏本頁】【打印】【關閉】
核心提示:2016 年 7 月 20 日,國家發改委發布了修訂過的《中長期鐵路網規劃》(2016 版本), 規劃指出:到 2020 年,我國鐵路網規模達到 15 萬公里,其中高速鐵路 3 萬公 里,覆蓋 80%以上的大城市;到 2025 年,鐵路網規2016 年 7 月 20 日,國家發改委發布了修訂過的《中長期鐵路網規劃》(2016 版本), 規劃指出:到 2020 年,我國鐵路網規模達到 15 萬公里,其中高速鐵路 3 萬公 里,覆蓋 80%以上的大城市;到 2025 年,鐵路網規模達到 17.5 萬公里左右,其 中高速鐵路 3.8 萬公里左右。展望到 2030 年,基本實現內外互聯互通、區際多 路暢通、省會高鐵連通、地市快速通達、縣域基本覆蓋的鐵路網絡。
截至 2015 年底,全國鐵路營業里程為 12.1 萬公里,其中高速鐵路 1.9 萬公里。 為實現 2020 年的規劃目標,未來 5 年鐵路營業線路將新增 2.9 萬公里,較 2015 年增長 24%;高鐵里程增長 1.1 萬公里,較 2015 年增長 58%。高鐵占比也由 2015 年的 15.7%提高到 2020 年的 20%,增長 4.3 個百分點。為實現 2025 年的規劃目 標,未來 10 年鐵路營業線路將新增 5.4 萬公里,較 2015 年增長 44.6%;高鐵里程 增長 1.9 萬公里,較 2015 年增長 100%。高鐵占比也由 2015 年的 15.7%提高到 2020 年的 21.7%,增長 6 個百分點。

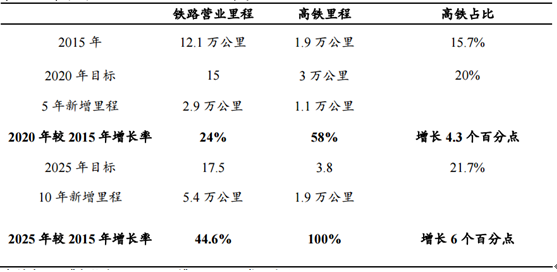

中長期鐵路網規劃(2016 年修訂)
資料來源:公開資料整理
2004 年《中長期鐵路網規劃》實施以來,我國鐵路一直在穩步發展。在過去的十 一年中,鐵路運營總里程從 2005 年的 7.54 萬公里增長到 2015 年的 12.1 萬公里, CAGR 為 4.52%;鐵路客運量從 11.56 億人增長到 25.35 億人,CAGR 為 7.73%。 本次《規劃》的發布,是建立在以往發展的成果上,對鐵路建設提出了更進一步 的要求。

2004-2015 我國鐵路運營總里程及增速
資料來源:公開資料整理

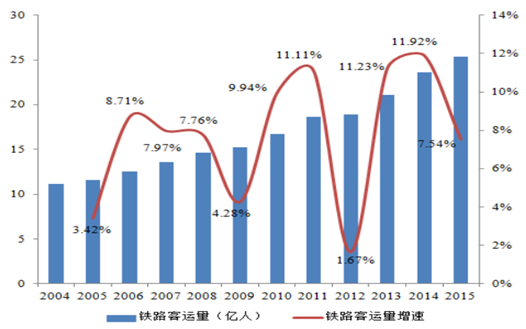

2004-2015 我國鐵路客運量及增速
資料來源:公開資料整理
“十一五”期間,鐵路新增總里程從 1605 公里增長到 4908 公里,CAGR 為 25.05%。在“十二五”期間,動車事故導致 2011 年我國鐵路 建設有所放緩,當年新增鐵路 2174 公里,但在“十二五”末,這一數值達到 9531 公里,CAGR 更是高達 34.35%。與營業里程同步增加的是鐵路固定資產投資額。“十一五”期間,鐵路固定資產總 投資從 1543 億元增長到 7075 億元,CAGR 達到 35.6%;“十二五”期間,鐵路固 定資產投資額的 CAGR 為 12.36%,從 4601 億元增長到 8238 億元。

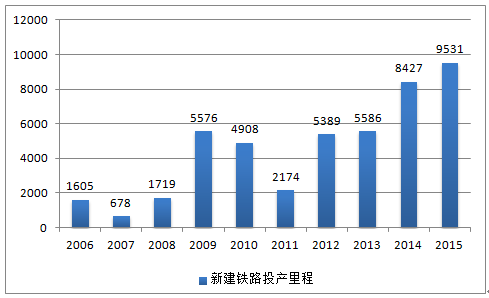

2006-2015 新增鐵路里程(公里)
資料來源:公開資料整理

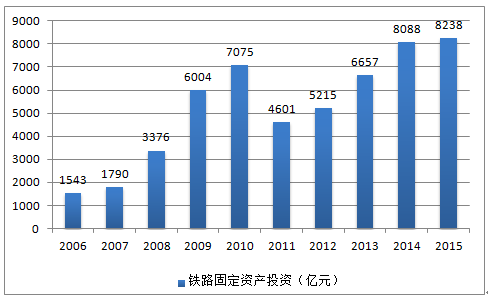

2006-2015 鐵路固定資產投資(億元)
資料來源:公開資料整理
根據《規劃》,預計在“十三五”期間,鐵路新增里程或將達到 2.8 萬公里。 預計,“十三五”期間鐵路每年新增里程都在 4500 公里以上,分為三大塊,分 別是“八橫八縱”高鐵網路建設、城際鐵路建設和普通鐵路建設。“八橫八縱”每年 新增里程約占總新增里程 1/3 以上,城際鐵路和普通鐵路二者合計占每年新增里 程的 45%以上。總體來看,“十三五”期間“八橫八縱”預計新增里程占比 43%,城 際鐵路預計占比 27%,普通鐵路預計占比 29%。

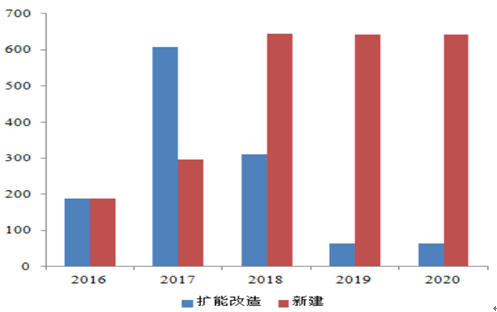

預計 2016-2020 鐵路每年建設里程(公里)
資料來源:公開資料整理

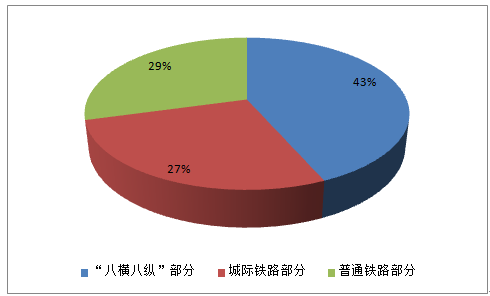

“十三五”期間預計建設情況
資料來源:公開資料整理
鐵路建設蓬勃發展、而鐵路投資任重道遠,資金需求量巨大。預計“十三五” 期間鐵路固定資產投資總額或將達到 3.5 萬億元。同時估計,由于隨著國內 CPI 水平近兩年繼續提升,鐵路建設成本也在不斷上升,因此,若達到“十三五” 鐵路建設目標,鐵路固定資產投資總額或超過預期。

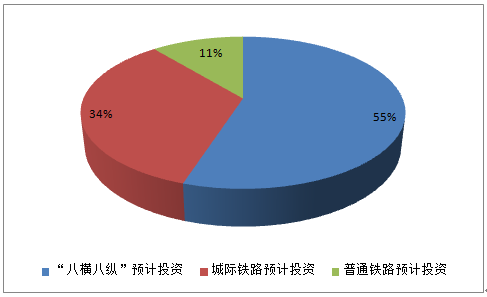

具體來說,預計,“十三五”期間鐵路每年投資規模都在 6000-8000 億元之間。 其中,“八橫八縱”每年均占當年投資額的 50%以上,城際鐵路每年均占當年投資 額的 1/3 以上,普通鐵路占比最小。總體來看,“十三五”期間“八橫八縱”預計投資 占比 55%,城際鐵路預計占比 34%,普通鐵路預計占比 11%。

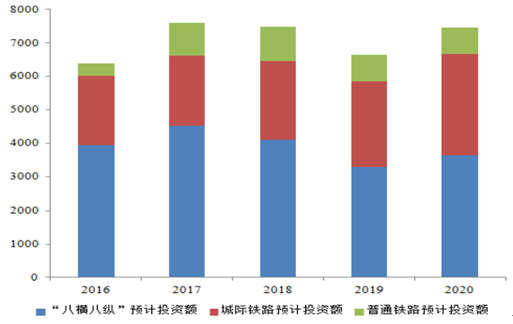

預計 2016-2020 鐵路每年投資額(億元)
資料來源:公開資料整理
“十三五”期間預計投資情況
資料來源:公開資料整理
在構建“八橫八縱”高速鐵路主通道方面,預計“十三五”期間,每年“八 縱”部分建設里程均在 1300 公里以上,“八橫”部分建設里程均在 480 公里以上。 到 2020 年,“八縱”部分建設里程共計約 8700 公里,“八橫”部分建設里程共計約 3600 公里。

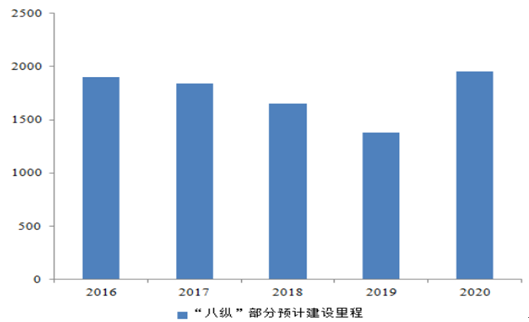

2016-2020“八縱”部分預計建設里程(公里)
資料來源:公開資料整理
2016-2020“八橫”部分預計建設里程(公里)
資料來源:公開資料整理
與建設里程對應的是投資額。預計在“十三五”期間,“八縱”部分每年投資 額均在 2400 億元以上,“八橫”部分投資額均在 750 億元以上。到 2020 年,“八縱” 部分投資額共計約 13463 億元,“八橫”部分投資額共計約 6018 億元。

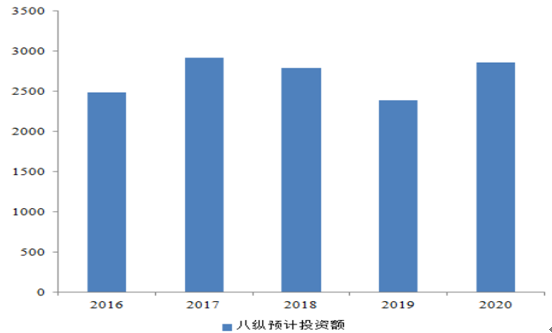

2016-2020 “八縱”部分預計投資額(億元)
資料來源:公開資料整理

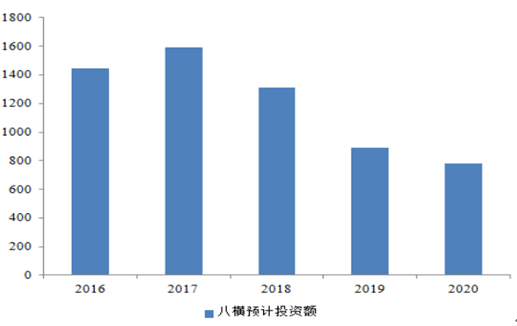

2016-2020 “八橫”部分預計投資額(億元)
資料來源:公開資料整理
“十三五”期間,我國擬在京津冀、長三角、珠三角、長江中游、成渝、中原、山 東半島等城市群,建成城際鐵路網;海峽西岸、哈長、遼中南、關中、北部灣等 城市群,建成城際鐵路骨架網;滇中、黔中、天山北坡、寧夏沿黃、呼包鄂榆等 城市群,建成城際鐵路骨干通道。預計“十三五”期間城際鐵路預計建設里程均在 1200 公里以上,與之對應的投 資額均在 2000 億元以上。到2020年預計城際鐵路部分新增里程 7731公里, 新增投資額 12144 億元。城鐵投資或占到“十三五”期間總投資的 34%,可見其重 要性。

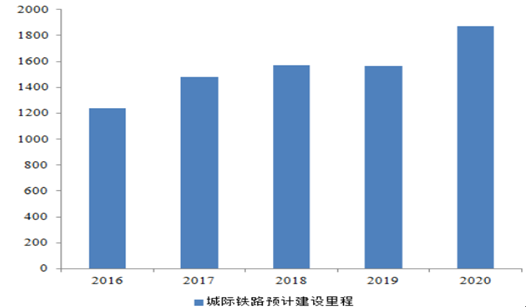

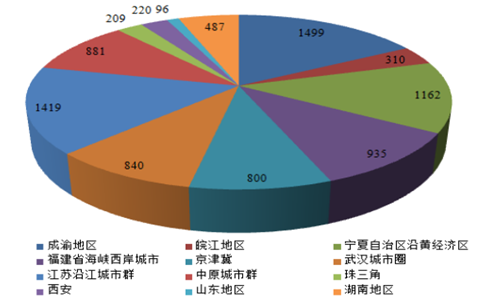

十三五期間預計城鐵各區域建設里程(公里)
資料來源:公開資料整理
十三五期間預計城鐵投資額(億元)
資料來源:公開資料整理

在各地區的城際鐵路規劃中,預計成渝地區、福建海峽地區、京津冀地區、 中原城市群和珠三角地區建設里程位居前五位,里程總計達 5896 公里,占比為 65%;這些地方對城鐵投入預計累計達 9433 億元,占比預計為 62%。
十三五期間預計城鐵各區域建設里程(公里)
資料來源:公開資料整理
十三五期間預計城鐵各區域投資額(億元)
資料來源:公開資料整理

2016-2020 普通鐵路預計建設里程(公里)
資料來源:公開資料整理
2016-2020 普通鐵路預計投資額(億元)
資料來源:公開資料整理
